煤礦風門安裝標準
煤礦風門安裝標準在指定位置設立規格為1800×2400mm的兩組4道風門,風門墻厚底部不低于800mm,頂部不低于500mm,掏槽不低于200mm墻體與煤巖結實,四周有不小于0.1m的裙邊,周邊及圍巖不漏風,墻面平整、無裂縫、重縫和空縫,并進行抹面,抹面的墻面1㎡內凸凹深度不大于10mm;正向風門和反向風門要同時設立;門框要包邊沿口、有襯墊、四周要接觸嚴密(不透光為準),門扇平整不漏風,門扇與門框不歪扭;風門材料要用不燃性材料建筑,門框與門軸都要向關閉的方向,傾斜85?左右,使風門能夠靠自重而自動關閉,正反向風門傾斜角度要一致。風門頂部構筑一調節風窗,風窗規格2000×800mm。左邊預埋3根φ100mm電纜孔,預埋3根φ80mm電纜監測線孔,右邊預埋3根φ127mm管路孔,預留根φ800mm風筒孔;詳見附圖《1225石門風門示意圖》。
井下風門安裝準備工作
1、施工前,施工負責人要做好材料的準備工作,并要做到所需工種人員配備齊全、分工合理,保障物料供給,提高工作效率,不能存在窩工現象。
2、裝運材料要有專人負責,各種材料裝車后均不能超過礦車高度,風門必須裝在花架車上。
3、施工人員隨身攜帶的小型材料必須捆扎牢固;工具要拿穩,帶有利刃的工具必須裝入護套。
5、在斜巷中運輸材料時,絞車司機必須持證上崗,嚴格按照操作規程操作。使用絞車前,絞車工必須首先檢查斜巷中的聲光信號系統是否齊全靈敏可靠,擋車器、保險杠是否可靠;若不符合要求,嚴禁使用;斜巷運輸時,要堅持“行車不行人,行人不行車”原則,嚴禁放飛車。
6、需要人力推車時,1次只準推1輛車,嚴禁在礦車兩側推車;推車時必須注意前方,發現前方有人或有障礙物以及推車接近道岔、彎道、巷道口時,推車人必須及時發出警告。
7、物料運送到施工地點后,要先將礦車固定牢固;卸料時,要相互照應靠巷幫堆放的材料要整齊,不得影響行人。
8、裝卸風門時,要穩起穩落,以免傷及他人或損壞風門,風門必須捆綁結實。
9、施工前,施工負責人必須對施工地點、規格、要求了解清楚,并掌握有關安全技術措施和施工要求,要做到安全施工。
10、在裝卸物料時要設專人指揮并監護安全。
井下風門施工方法
1、參加施工的所有人員施工前,必須首先檢查施工地點附近巷道頂板情況,做到安全施工;在巷道中施工時,必要時應先與有關單位聯系。
2、墻垛四周需要掏槽,其深度必須符合質量要求。
3、穩門框時,先穩下坎,下坎的上平面要稍高于軌面,下坎設好后再安裝門框及上坎橫梁,要求門框與門坎互成直角,上、下坎應相互平行。根據風壓的大小,門框應朝順風方向傾斜一定的角度,一般以85°左右為宜,調好門框角度后,用棍棒、鐵絲將門框固定牢靠。
4、在砌筑墻體時,豎縫要錯開,橫縫要水平,排列必須整齊;砂漿要飽滿,灰縫要均勻一致。
5、兩邊墻垛施工要同時進行,逐漸把門框牢固固定在墻體之內。
6、反向風門與正向風門同時施工,除門框傾斜角度,開關方向與正向風門相反外,其余要求與正向風門相同。
8、墻體高度超過兩米時,需要搭手腳架,必須保證安全牢靠。
9、墻體封頂要與頂幫接實。
10、墻體砌實后要勾縫抹面,墻體四周要抹寬度不小于100mm的裙邊,要求抹平,抹齊,打光壓實。

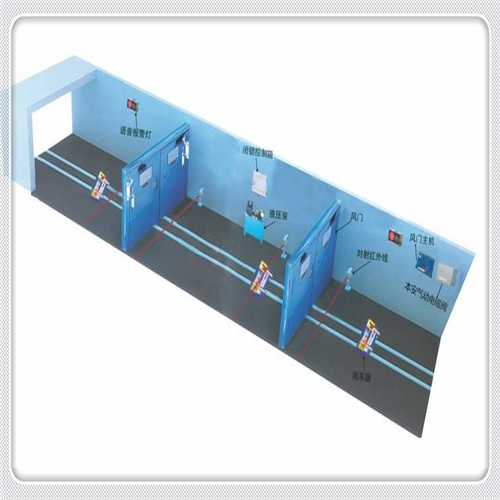

11、安裝門扇時,將門上的圓孔套入門框的軸上,使門扇與門框四周接觸嚴密,要求風門不墜、不彎、開關自如。并且兩道風門必須聯鎖,保證只能打開一道風門,避免造成風流短路。
12、掛上風門后,要包邊沿口,做到嚴密不漏風,并懸掛通風設施管理牌板。
13、風門下部處應釘擋風簾,確保嚴密不漏風。
井下風門安全技術措施
1、所有入井人員必須進行安全培訓,未經安全培訓的,不得上崗作業,特殊作業人員必須按國家有關規定培訓合格,取得操作資格證書。
2、入井人員必須戴安全帽,隨身攜帶自救器和礦燈,嚴禁攜帶煙草和點火物品,嚴禁穿化纖衣物,嚴禁酒后入井。
3、砌筑墻體時,除上、下操作人員外,其它人員一律在5m外等待,嚴防操作器械或矸石傷人。有人通過時必須停止施工,待人員通過后方可繼續施工。
4、在構筑風門時,負責人要認真檢查,堅持安全第一,不安全不施工。
7、施工完畢后,必須做到工完料凈,文明施工。
8、參加構筑通風設施的人員必須學習本施工安全技術措施并做貫徹簽名。
